8月14日,中刚水电公司认真贯彻落实集团公司关于开展重大事故隐患专项排查整治行动要求,牵头组织施工单位和国内具有资质的专业公司顺利完成布桑加水电站大坝缆机拆除工作。

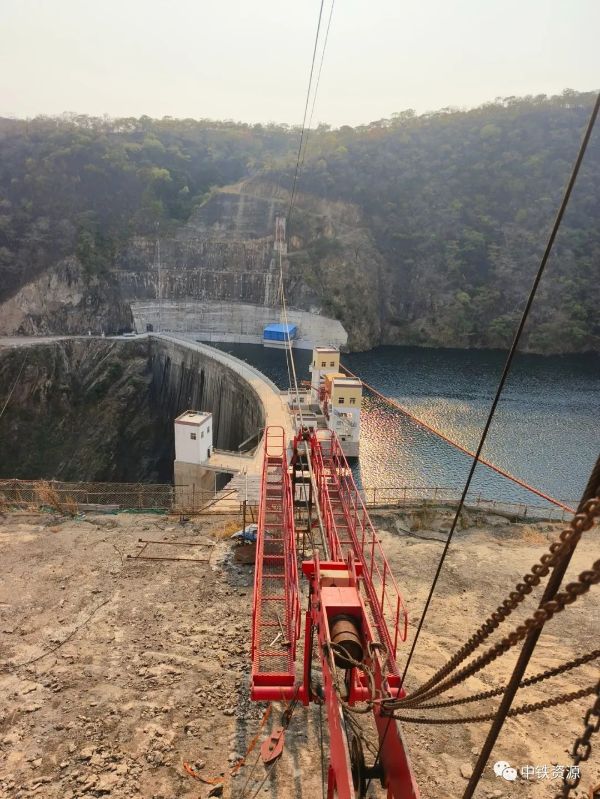

布桑加水电站大坝缆机设计跨度308米,额定起重量20吨,设计扬程180米,主索为直径73毫米缆机吊车用密闭钢丝绳,主要用于大坝混凝土浇筑和金属机构安装,目前大坝主体建设已完成,需要对大坝缆机实施拆除工作。一是研讨制定可行性方案。为保证缆机安全拆除,大坝施工单位从国内聘请具备专业资质的缆机拆除施工单位,提前编制施工方案,公司经过多方讨论,层层审批,进一步完善了“拆除”施工方案,并通过专家评估论证,确保了拆除的可行性以及对实际作业的指导意义。二是紧密跟踪施工过程。施工期间,公司主要领导坚持靠前指挥,在主索拆除中进行全程监督,指导相关部门严抓责任落实,紧密跟踪施工安全和进度,确保安全措施执行到位,严防事故发生。公司相关人员、监理、大坝施工单位和缆机拆除单位坚持每日开展安全技术交底,保证拆除过程安全。三是多次试验确保结果。通过主索受力计算,利用卷扬机、地锚、滑轮组和方卡配合,多次试验确认方卡与主索锁定牢固,拉紧方卡使主索不受力时切断主索,卷扬机缓慢将主索下放至坝面,安全顺利拆除主索。后续通过数台卷扬机、滑轮组和70吨汽车吊协作,陆续将牵引绳、小车、主索、电气机房、主塔、副塔等设备安全拆除,实现了全部设备顺利拆除目标。
